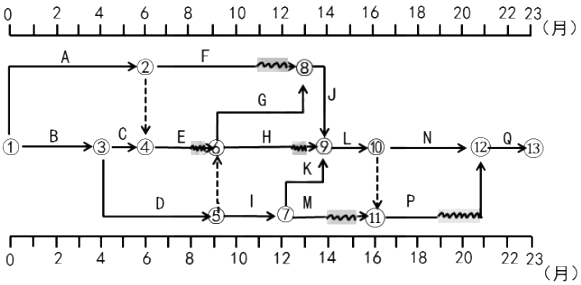

【案例题5】某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。施工过程中发生如下事件:事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1【问题】1.指出图5-1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。2.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。3.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由4.针对事件3,为使赶工费用最少,应选哪几项工作进行压缩》说明理由,需要增加赶工费多少万元?
发布时间:2020年04月30日 22:12 中迅网校 阅读量:1227

【案例题5】
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。


施工过程中发生如下事件:
事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。
事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。
事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1

【问题】
1.指出图5-1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。
2.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
3.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由
4.针对事件3,为使赶工费用最少,应选哪几项工作进行压缩》说明理由,需要增加赶工费多少万元?

查看答案

分享到:

上一题:【案例题4】依法必须招标的工程,建设单位采用公开招标方式选择监理单位承担施工监理任务,工程施工过程中发生如下事件:事件1:编制监理招标文件时,建设单位提出投标人应具备规定的工程监理资质条件外,还必须满足下列条件:(1)具有工程招标代理资质(2)不得组成联合体投标(3)已在工程所在地行政辖区内进行工商注册登记(4)属于混合股份制企业事件2:经评审,评标委员会推荐了3名中标候选人,并进行了排序。建设单位在收到评标报告5日后公示了中标候选人,同时,与中标候选人协商,要求重新报价。中标候选人拒绝了建设单位的要求。事件3:中标监理单位与建设单位按照《建设工程监理合同(示范文本)》签订了监理合同,合同履行过程中,合同双方就以下四项工作是否可作为附加工作进行了协商;①工程建设过程中外部关系协调②施工起重机械安全性检测③施工合同争议处理④竣工结算审查事件4:管道工程隐蔽后,项目监理机构对施工质量提出质疑,要求进行剥离复验。施工单位以该隐蔽工程已通过项目监理机构检验为由拒绝复验。项目监理机构坚持要求施工单位进行剥离复验,经复验该隐蔽工程质量合格。【问题】1.逐条指出事件1中建设单位针对投标人提出的条件是否妥当,说明理由。2.指出事件2中建设单位做法不妥之处,说明理由。3.分别指出事件3中四项工作是否可作为附加工作?说明理由。4.针对事件4,施工单位、项目监理机构的做法是否妥当?说明理由,该隐蔽工程剥离所发生的费用由谁承担? 下一题:【案例题6】某工程,签约合同价为25000万元,其中暂列金额为3800万元,合同工期24个月,预付款支付比例为签约合同价(扣除暂列金额)的20%。自施工单位实际完成产值达4000万元后的次月开始分5个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的90%签认,企业管理费率12%(以人工费、材料费、施工机具使用费之和为基数),利润率7%(以人工费、材料费、施工机具使用费和管理费之和为基数),措施费按分部分项工程费的5%计,规费综合费率8%(以分部分项工程费、措施费和其他项目费之和为基数),综合税率3%(以分部分项工程费、措施费、其他项目费、规费之和为基数)。施工单位在前8个月的计划完成产值见表6-1。工程实施过程中发生如下事件:事件1:基础工程施工中,自于相邻外单位工程施工的影响,造成基坑局部坍塌,已完成的工程损失40万元,工棚等临时设施损失3.5万元,工程停工5天。施工单位按程序提出索赔申请,要求补偿费用43.5万元、工程延期5天。建设单位同意补偿工程实体损失40万元,工期不予顺延。事件2:工程在第4月按计划完成后,施工至第5个月,建设单位要求施工单位搭设慰问演出舞台,项目监理机构确认该计日工项目消耗人工80工日(人工综合单价75元/工日),消耗材料150㎡(材料综合单价100元/㎡)。事件3:工程施工至第6个月,建设单位提出设计变更,经确认,该变更导致施工单位增加人工费、材料费、施工机具使用费共计18.5万元。事件4:工程施工至第7个月,专业监理工程师发现混凝土工程出现质量事故,施工单位于次月返工处理合格,该返工部位对应的分部分项工程费为28万元。事件5:工程施工至第8个月,发生不可抗力事件,确认的损失有:①在建永久工程损失20万元;②进场待安装的设备损失3.2万元;③施工机具闲置损失8万元;④工程清理花费5万元。【问题】:1.本工程预付款是多少万元。按计划完成产值考虑,预付款应在开工后第几个月起扣?2.针对事件1,指出建设单位做法的不妥之处,写出正确做法。3.针对事件2至事件4,若施工单位各月均按计划完成施工产值,项目监理机构在第4-7个月应签认的进度款各是多少万元?4.针对事件5,逐条指出各项损失的承担方(不考虑工程保险),建设单位应承担的损失是多少万(计算结果保留2位小数)
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
