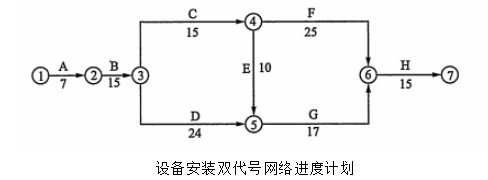

案例26【背景资料】:设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购和试车结果见下表。【问题】1.请对B、C、D、E、F、H六项工作的设备安装及未通过试车的责任进行界定。2.设备安装工程的计划工期和应批准顺延工期各是多少?
1.(1)B工作属于施工单位责任;(1分)(2)C工作属于施工单位责任:(1分)(3)D工作属于建设单位责任:(1分)(4)E工作属于施工单位责任;(1分)(5)F工作属于建设单位责任;(1分)(6)H工作属于建设单位责任。(1分)2.设备安装工程的计划工期为7+15+15+10+17+15=79(天);(2分)由于建设单位原因造成进度拖后的工作有D、F、H;此时关键线路为:①→②→③→⑤→⑥→⑦,总工期83天。因此,项目监理机构应批准顺延工期83-79=4(天)。(2分)
